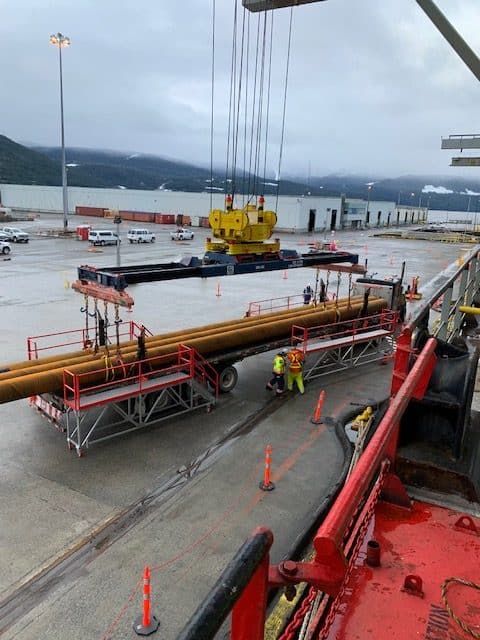

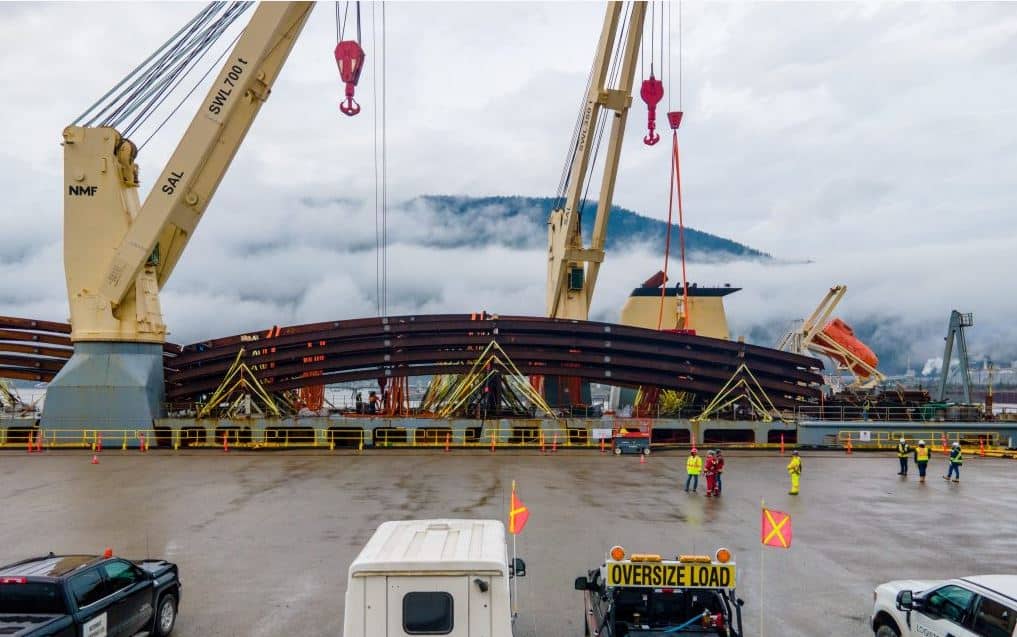

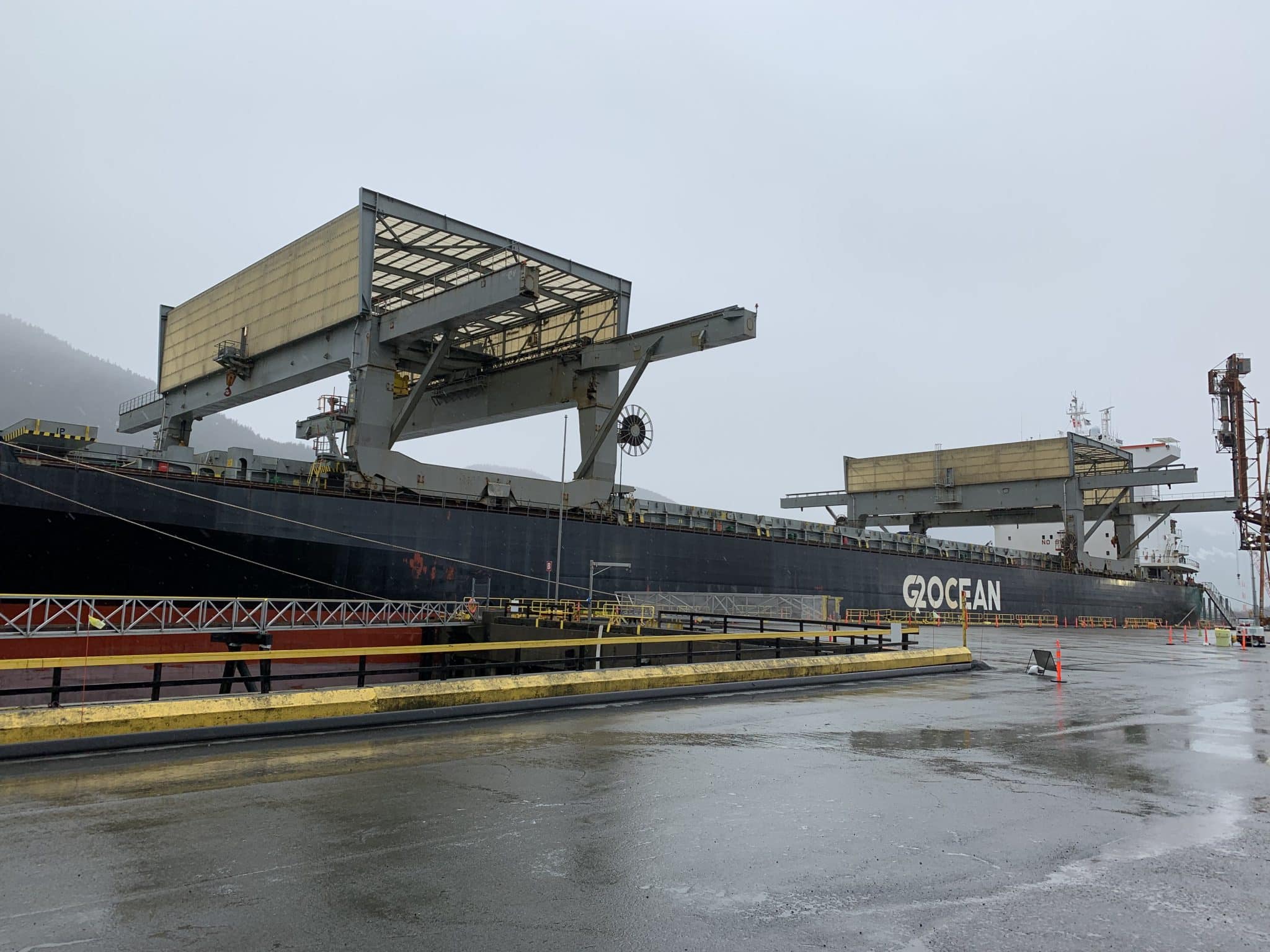

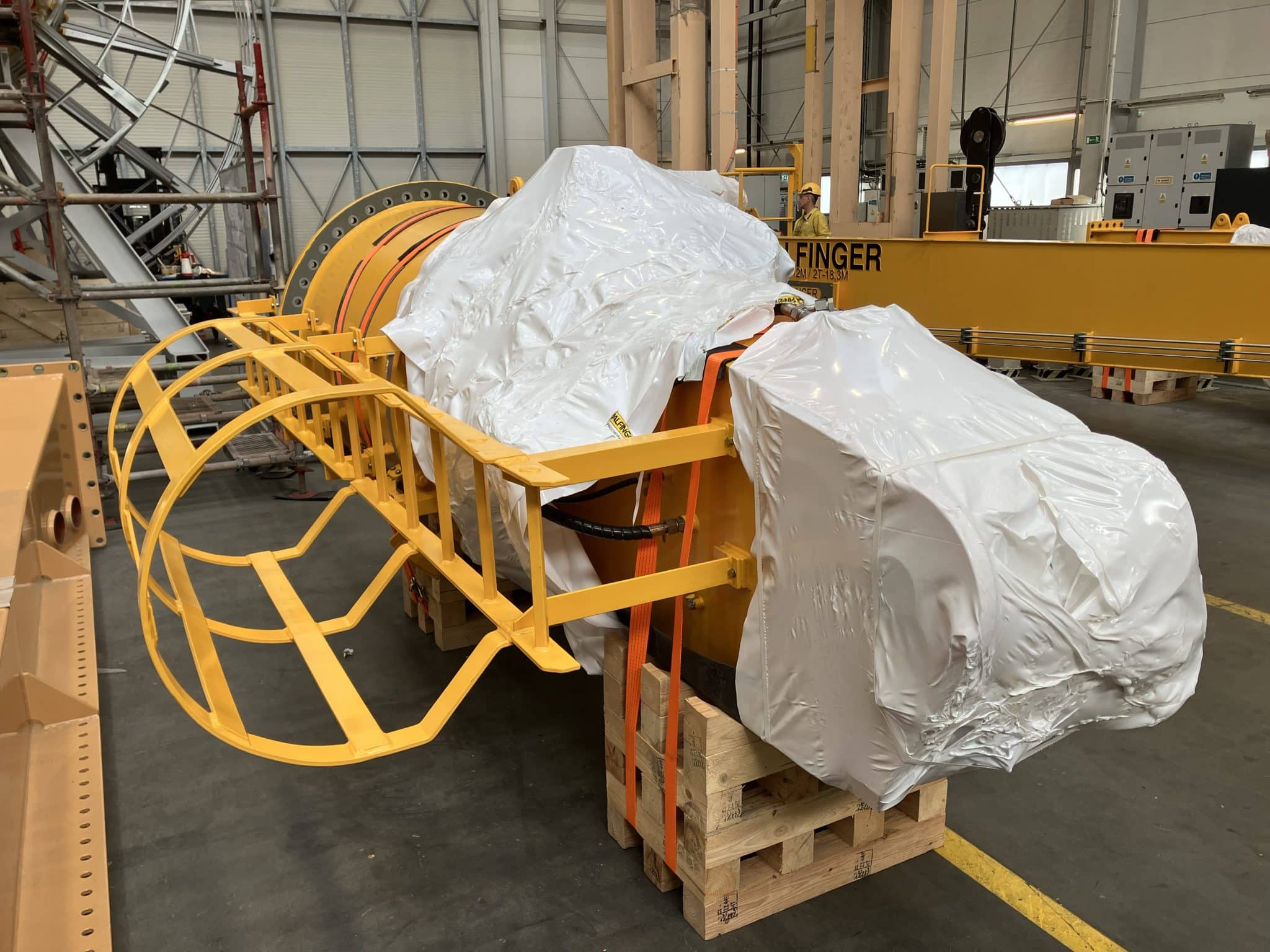

Le projet LNG Canada franchit une étape déterminante dans la mise en service de son réservoir de stockage GNL :...
Acheminer une grue de 18.30 mètres depuis la Pologne alors qu’un camion standard ne dépasse pas 13,62 mètres, organiser l’arrivée de plus de 90 camions depuis Dunkerque vers un chantier au Royaume-Uni, préparer des formalités douanières pour éviter qu’un équipement ne reste bloqué à la frontière… : ces situations font partie du quotidien du service Logistique & Transport d’Entrepose Contracting.
Ce métier intervient à un moment critique : lorsque les équipements doivent quitter l’usine, franchir parfois plusieurs frontières, arriver sur site dans le bon état, au bon moment, avec les bons documents. Sur un chantier industriel, un retard logistique peut rapidement devenir un retard projet.
Chez Entrepose Contracting, le service Logistique & Transport pilote l’acheminement des matériels nécessaires aux projets : tôles de fond de bac, secteurs de toit, tuyauteries, modules préfabriqués, équipements hors gabarit ou marchandises sensibles.
Son rôle dépasse largement le simple acheminement d’une pièce d’un point A à un point B. Il consiste à anticiper les contraintes, choisir le mode de transport adapté, coordonner les acteurs, sécuriser les documents, suivre les expéditions et gérer les aléas.
Dans un environnement EPC, chaque livraison s’inscrit dans une chaîne plus large. Un équipement attendu sur chantier conditionne parfois une opération de levage, une phase de montage ou l’intervention d’une équipe spécialisée. La logistique devient alors un véritable outil de maîtrise du planning.
Comme le résume Olga Métélitsa, responsable Logistique & Transport, le service est souvent sollicité lorsque le projet entre dans sa phase opérationnelle. Pourtant, plus il est intégré tôt, plus il peut anticiper les risques : dimensions des colis, contraintes portuaires et formalités douanières.
De nombreuses entreprises industrielles externalisent largement leur transport. Entrepose Contracting a fait le choix de conserver une compétence logistique forte en interne. Ce choix répond à trois enjeux majeurs : le délai, le coût et la qualité.
Le premier enjeu est la maîtrise du calendrier. Sur un projet EPC, la date de livraison d’un équipement ne relève pas d’un simple confort d’organisation. Elle conditionne l’avancement du chantier. Un service interne connaît les priorités projet, les contraintes du site et les conséquences opérationnelles d’un retard.
Le deuxième enjeu concerne les coûts et les formalités. Le transport international implique des droits de douane, des taxes, des déclarations et des autorisations spécifiques selon les pays traversés. Une erreur documentaire peut entraîner un blocage, une immobilisation ou des frais supplémentaires.
Le troisième enjeu est l’état du matériel livré. Un équipement endommagé à l’arrivée peut nécessiter une réparation, une nouvelle commande ou une adaptation sur site. Pour limiter ce risque, l’équipe intervient en amont auprès des fournisseurs sur les exigences d’emballage, de chargement et de contrôle.
Cette vision globale fait de la logistique une composante à part entière de l’exécution projet, au même titre que l’ingénierie ou la construction.

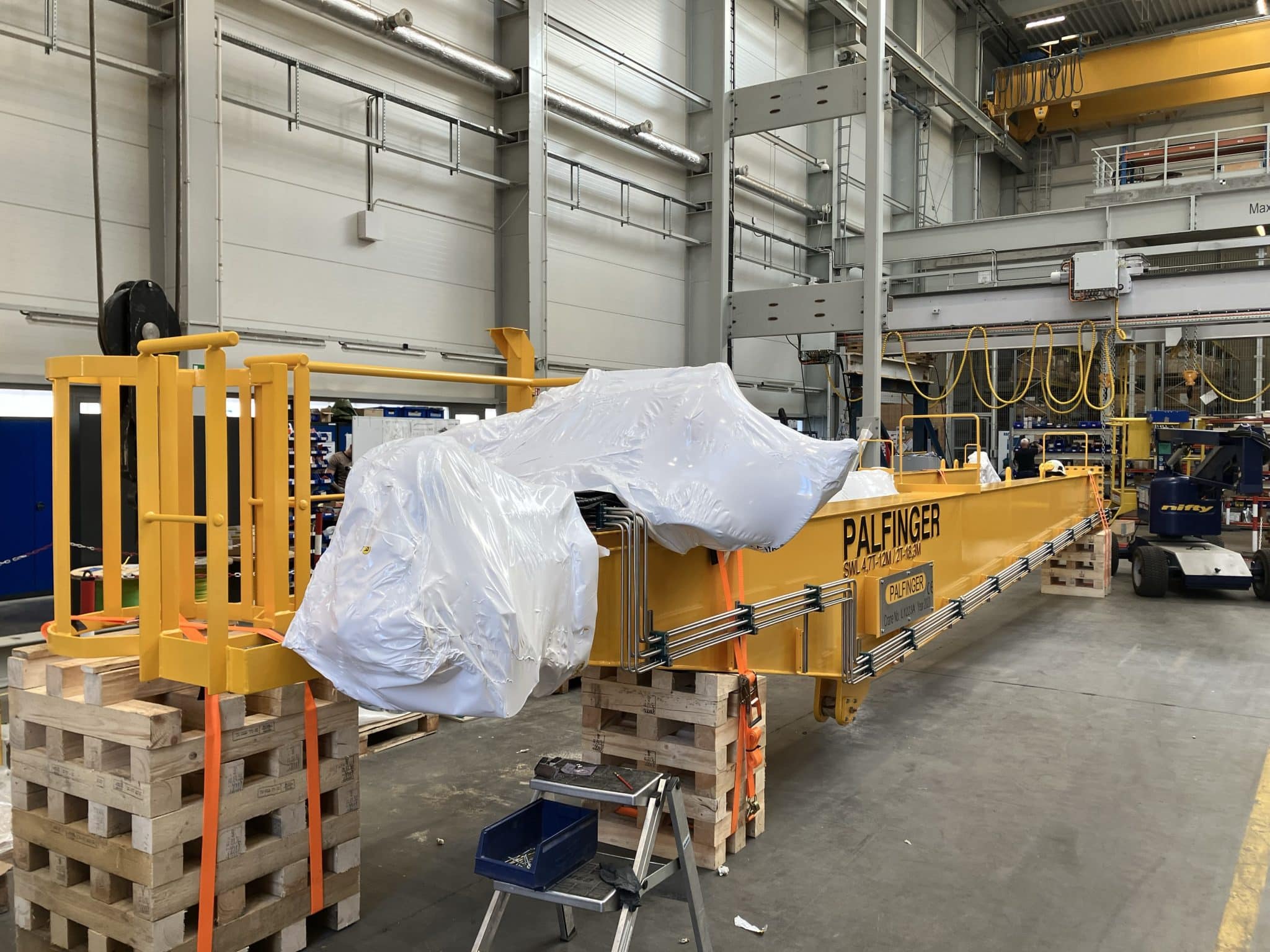

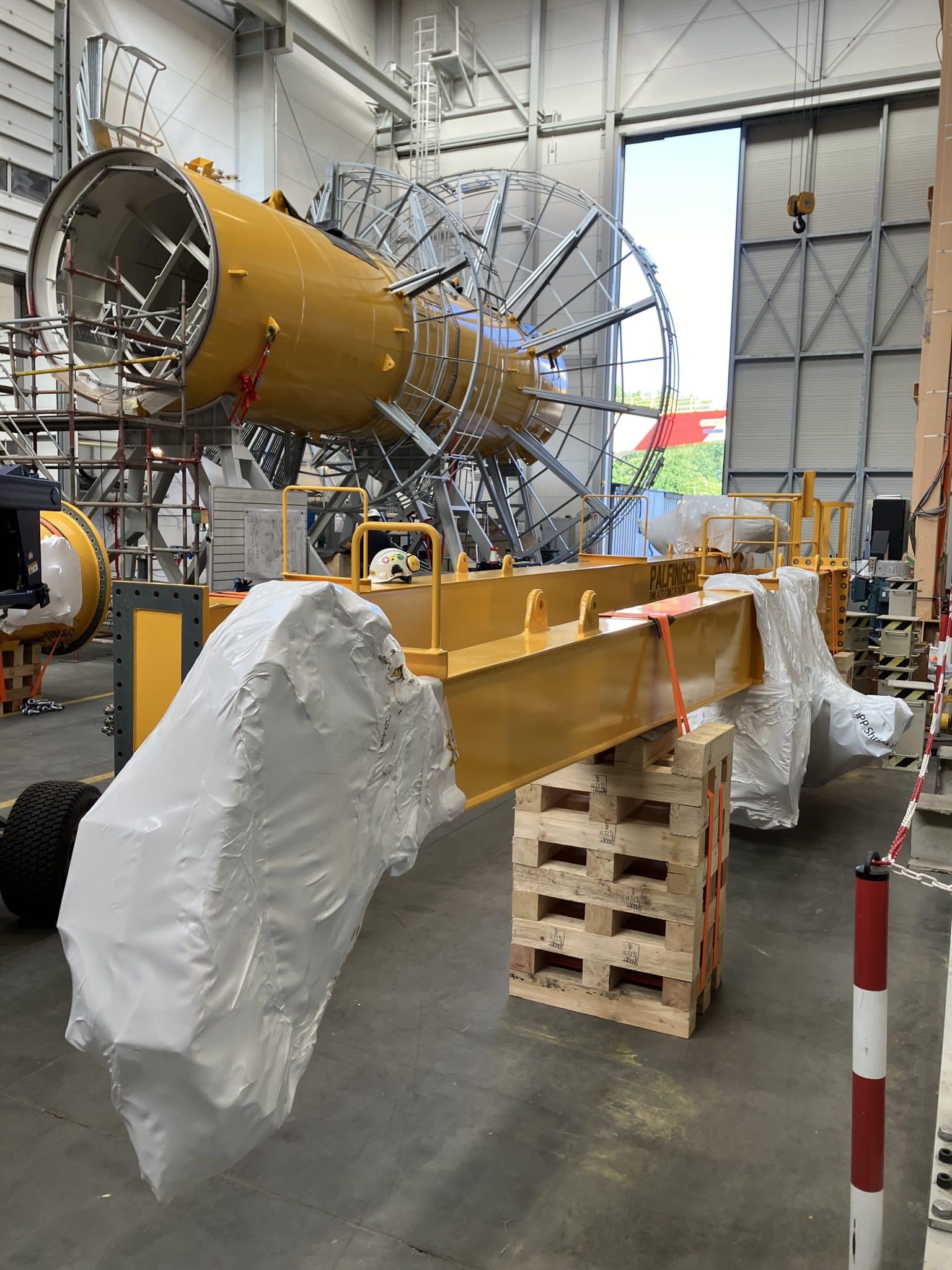

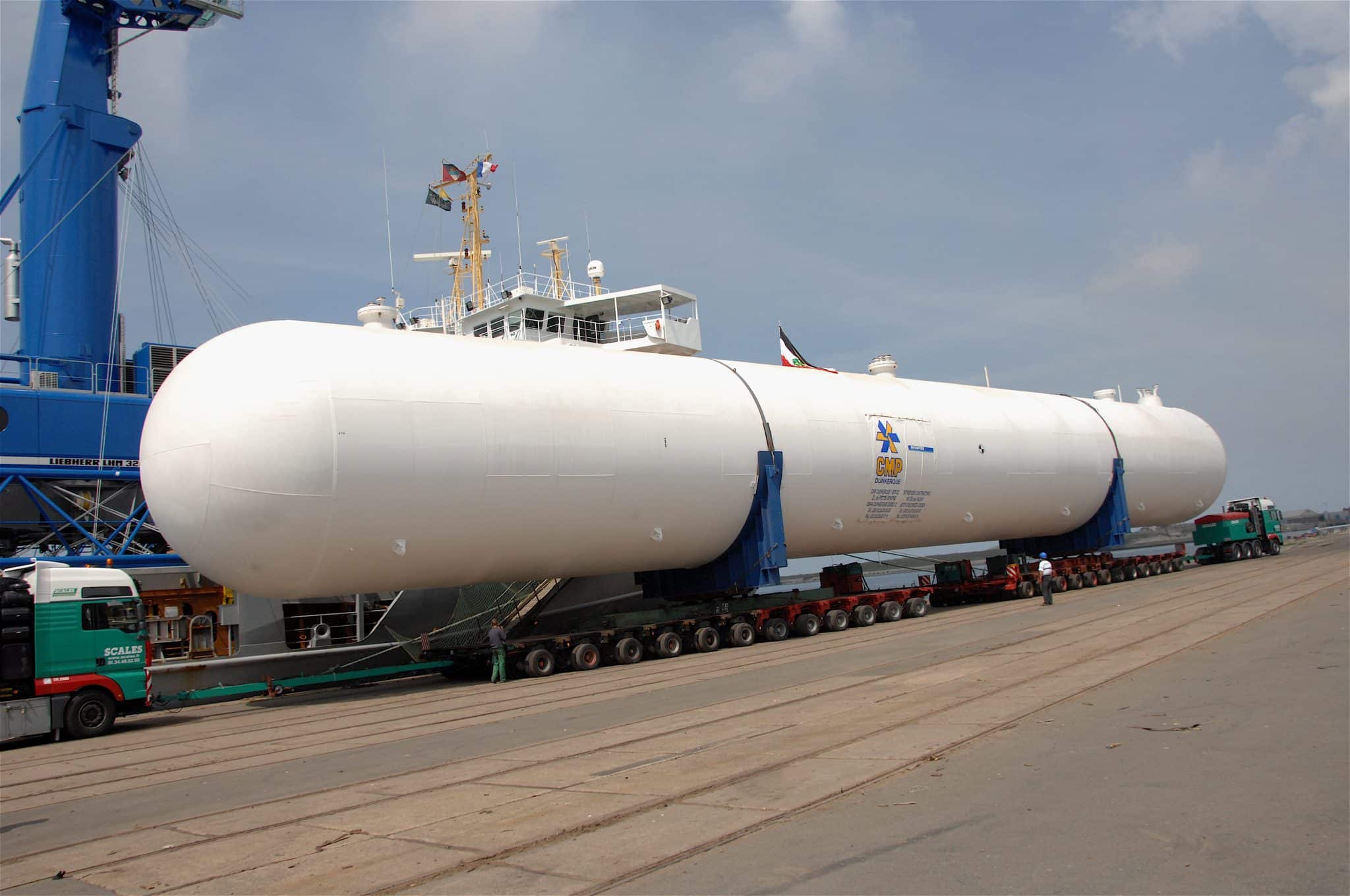

Racontée par Olga Métélitsa, cette situation illustre bien la valeur ajoutée d’une expertise interne. L’équipement devait rejoindre un chantier depuis la Pologne, mais ses dimensions — 18.30 mètres de long — dépassaient celles d’un transport routier standard, limité à 13,62 mètres.

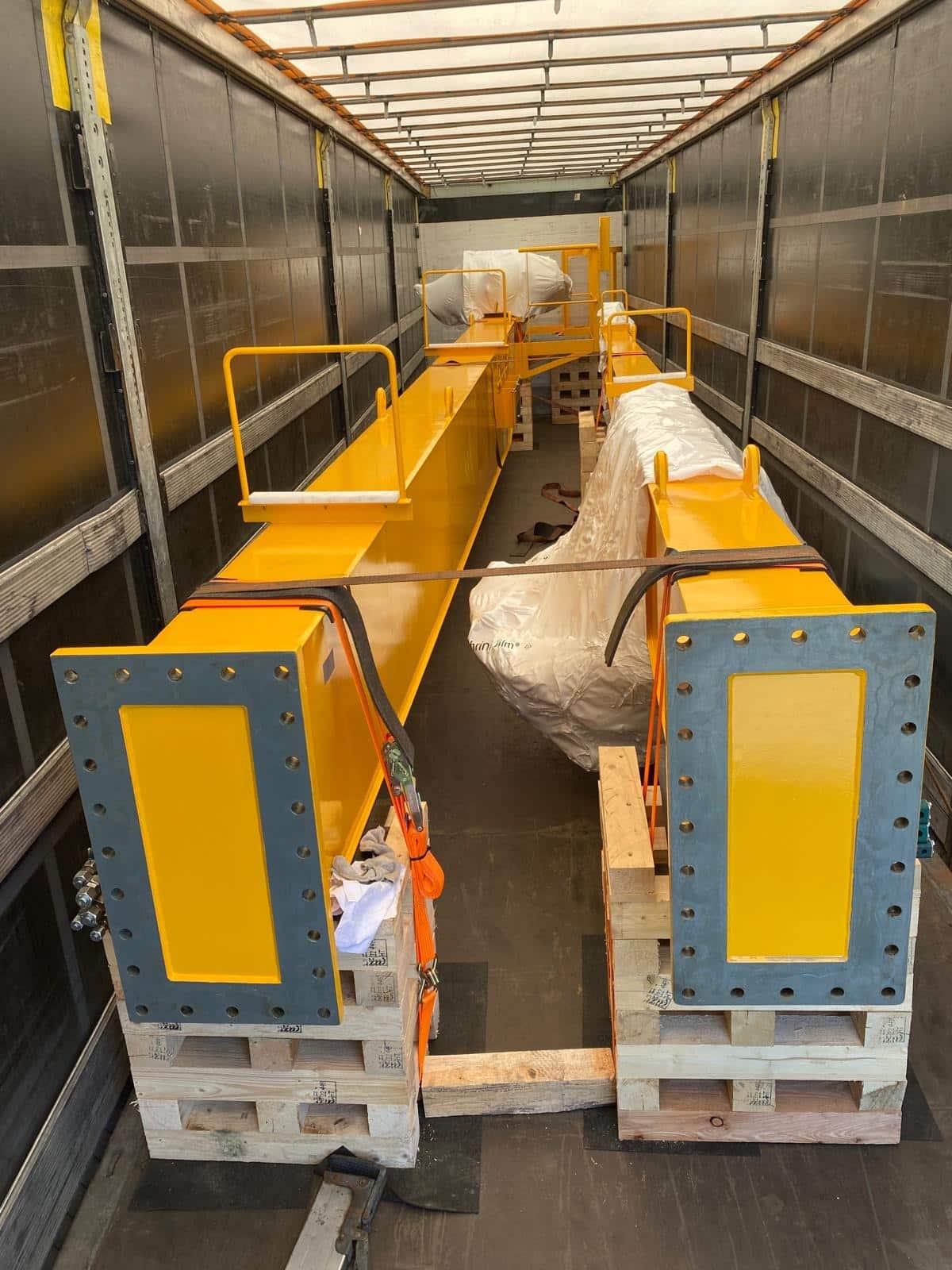

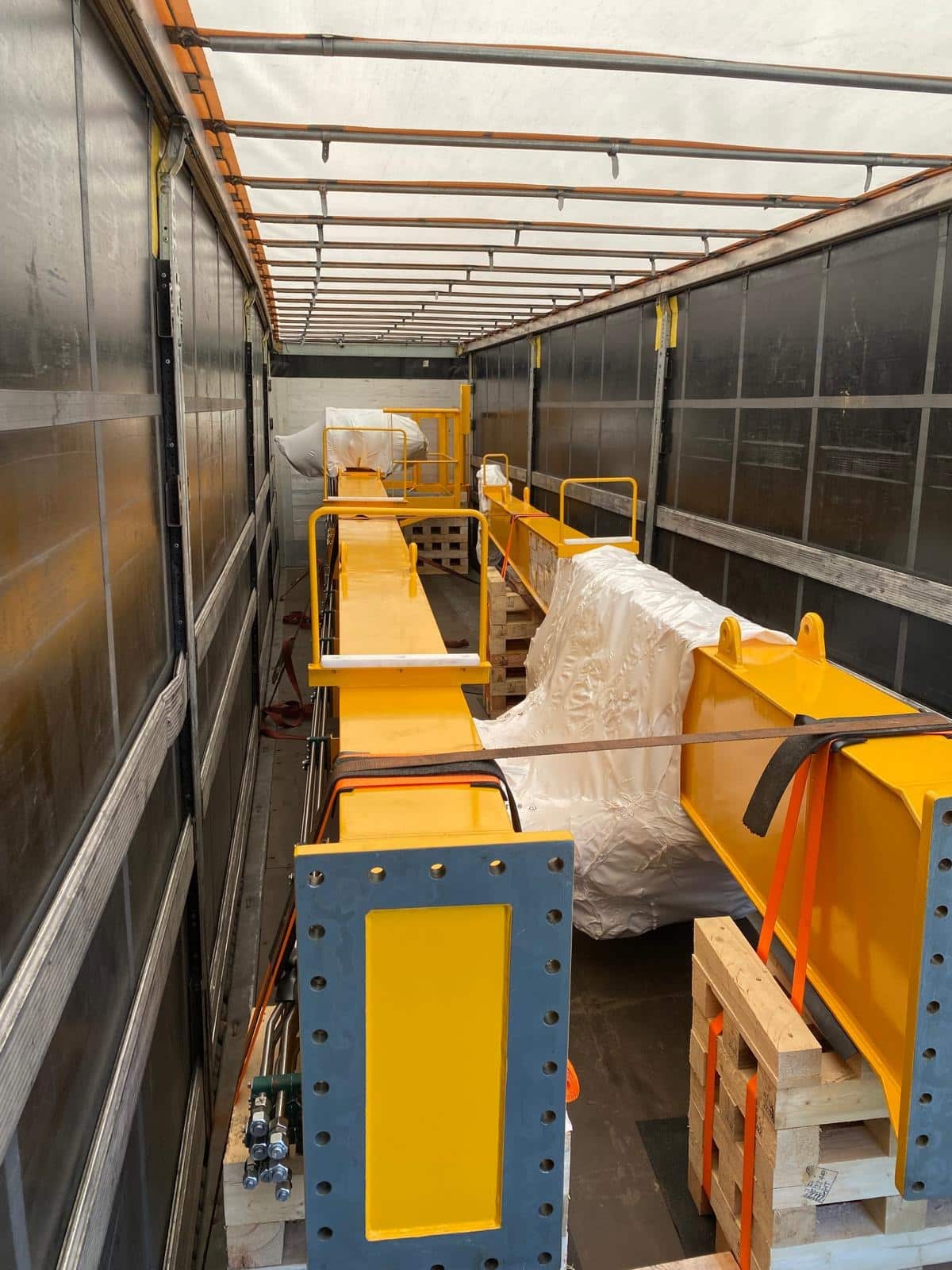

Face à cette contrainte, l’équipe Logistique & Transport a travaillé directement avec le fournisseur et les équipes techniques pour identifier une solution : démonter la grue en plusieurs éléments afin de faciliter son acheminement, plutôt que d’engager immédiatement une procédure lourde de convoi exceptionnel.
Cette approche montre l’intérêt d’un dialogue direct entre logistique, ingénierie et fournisseurs. La solution ne vient pas seulement du transporteur. Elle naît de la compréhension technique de l’équipement, du calendrier chantier et des contraintes réglementaires.
Dans ce type de situation, la logistique devient une fonction de résolution de problèmes. Elle permet de transformer une contrainte de transport en décision opérationnelle.

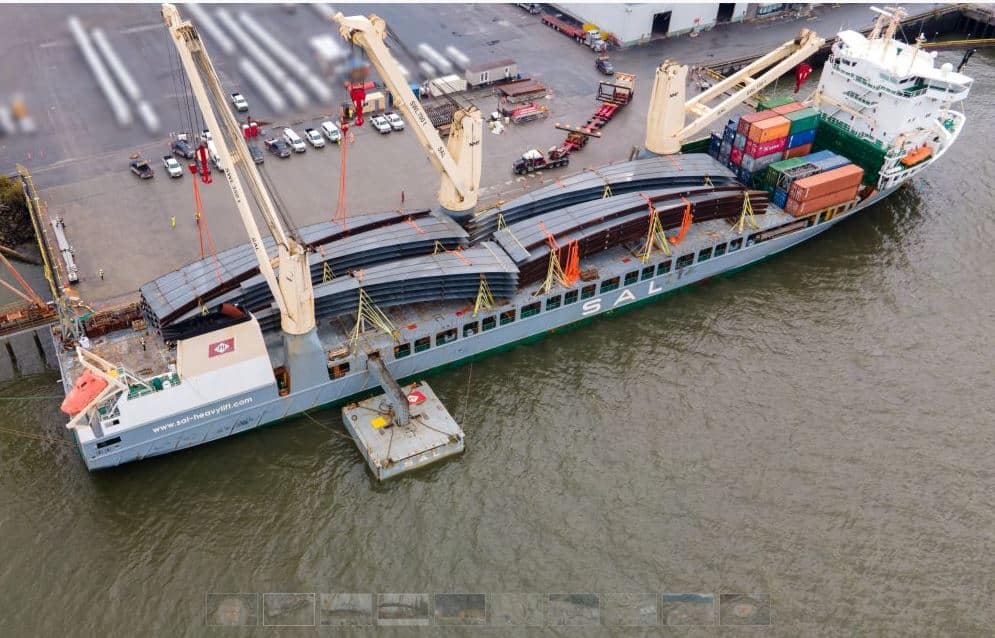

À l’inverse d’un équipement unique hors gabarit, certains projets exigent une coordination de masse. Pour le projet Grain, au Royaume-Uni, les tôles nécessaires à la construction du réservoir ont dû être acheminées depuis Dunkerque.
Selon Olga Métélitsa, plus de 90 camions ont été planifiés, séquencés et orientés vers le chantier. L’enjeu n’était pas seulement de transporter un volume important, mais de le faire arriver au bon rythme.
Sur site, un camion en attente peut bloquer une zone de réception, désorganiser une séquence de déchargement ou générer des coûts d’immobilisation. La performance logistique dépend donc de la capacité à synchroniser les départs, les traversées, les arrivées et les capacités réelles de réception du chantier.
Cette coordination suppose un contact permanent avec les équipes projet, les transporteurs, les transitaires et le site. Elle montre que la logistique agit au croisement du planning, des achats, de l’ingénierie, du chantier et de la conformité.
Les projets d’Entrepose Contracting mobilisent des fournisseurs, transporteurs et transitaires situés dans plusieurs pays. Cette dimension internationale impose une grande rigueur dans les échanges.
Un même document peut faire intervenir des unités de mesure différentes ou des devises à préciser : Olga Métélitsa se souvient d’une facture libellée en dollars, sans que soient précisés les éléments concernés – un détail qui, mal vérifié, peut fausser tout un calcul de coût. À cela s’ajoutent les Incoterms à interpréter, les exigences douanières à respecter et les autorisations particulières à obtenir pour certaines marchandises.
Le métier demande donc une double compétence : comprendre les contraintes techniques des équipements à transporter et maîtriser les règles du commerce international. Lire un plan, vérifier les dimensions d’un colis, anticiper les moyens de levage, contrôler une documentation douanière ou clarifier la responsabilité entre fournisseur, acheteur, expéditeur, inspecteur font partie du même processus.
Cette rigueur documentaire est essentielle. Un document incomplet ou imprécis peut suffire à bloquer une marchandise, retarder une livraison ou créer un surcoût.
Dans les projets industriels complexes, la logistique est parfois perçue comme une fonction support. En réalité, elle sécurise les approvisionnements et protège le planning — comme l’a montré la grue polonaise, réacheminée en quelques jours grâce à une expertise interne, plutôt qu’en plusieurs mois via une procédure externe.
Elle permet aussi de conserver une vision concrète des contraintes terrain : gabarits des équipements, délais portuaires et capacité de réception du chantier.
Chez Entrepose Contracting, le choix de conserver cette expertise en interne traduit une conviction forte : sur un projet EPC, le contrôle du délai, du coût et de la qualité passe aussi par la maîtrise du transport.
La logistique n’est pas le dernier maillon de la chaîne : c’est l’un des leviers qui permettent à un projet de tenir ses engagements, du fournisseur jusqu’au chantier.
Pour en savoir plus sur les missions, les compétences et les parcours associés à ce métier, consultez la fiche métier Logistique & Transport d'Entrepose Contracting.

Acheter un équipement, organiser son inspection, préparer son transport ou contractualiser des travaux : chez Entrepose Contracting, ces missions relèvent d’une même chaîne procurement. Caroline Bazin, Directrice Procurement Projets, explique comment ses équipes répondent aux besoins des projets en articulant sélection des partenaires, négociation et

Après le lancement des études détaillées, le quatrième réservoir GNL en construction sur un terminal GNL d’Europe du Nord entre dans sa phase de construction. En novembre 2023, Entrepose Contracting a engagé les travaux de fondations et de radier, qui assurent l’ancrage physique du futur
